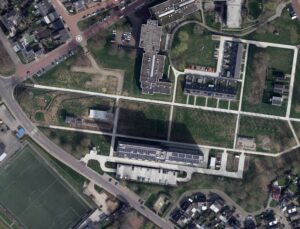

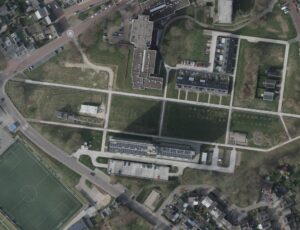

Monitoring van CAWM-componenten in uitvoering
FEB-MEI 2024
Herstart monitoring effluent van helofytenfilter en vergister
FEB-MEI 2024
Start monitoring van het regenwaterzuiveringssysteem
DEC 2023
Monitoring voltooid
JULI 2023

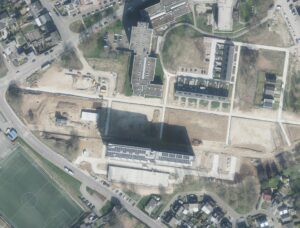

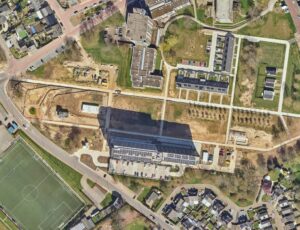

Infiltratiegebied inclusief wadi aangelegd
MEI 2023
Regenwateropvangconstructies voltooid (betonverharding en schanskorven)
MEI 2023
Aanpassingen regenwaterzuiveringsinstallatie / testfase voltooid
OKT 2022
Inline monitoring testfase voltooid
SEPT 2022

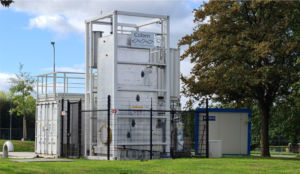

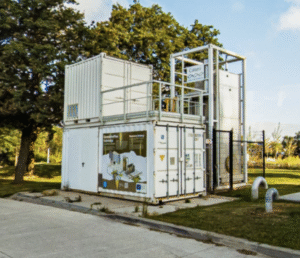

Vergister gebouwd en getest
APRIL 2022

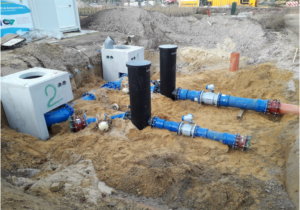

Inline monitoring / regenwaterleidingen aangesloten op opslagbuffer
MAART 2022

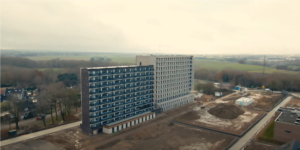

Eerste bewoners appartementengebouw
FEB 2022
Inline monitoring-apparatuur overstroomd, bouwinfrastructuur in uitvoering
JAN 2022

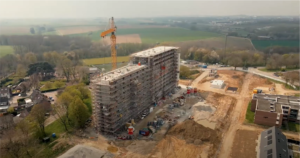

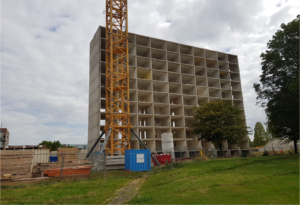

Appartementengebouw gebouwd
DEC 2021
Appartementengebouw: waterbesparende installaties binnenshuis / voedselafvalvermaler geïnstalleerd
DEC 2021
Helofytenfilter geïnstalleerd en getest
AUG 2021
Regenwaterzuiveringsinstallatie gebouwd en energie- en besturingssysteem geïnstalleerd
Q2-Q3 2021
Woningeenheden: regenwaterzuiveringsinstallatie geïnstalleerd
MRT 2021
15 huizen: eerste bewoners
JAN 2021
15 huizen: waterbesparende installaties binnenshuis / voedselafvalvermalers geïnstalleerd
DEC 2020

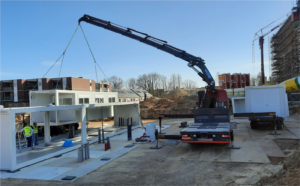

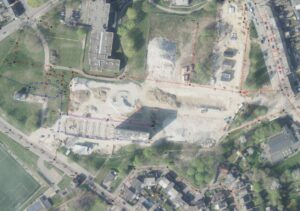

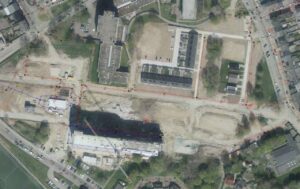

15 huizen gebouwd
Q2-Q3 2020

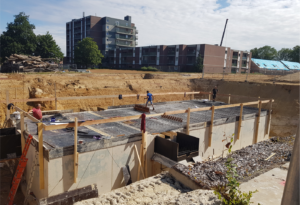

Opslagbuffers voor regenwater en drinkwater aangelegd
Q2-Q3 2020

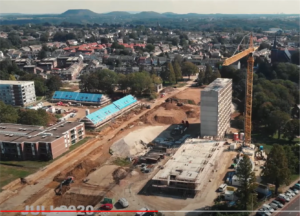

Start sloopwerkzaamheden
Q3 2019
Start monitoring
JULI 2019
Huizen/appartementengebouw gebouwd en bewoond + Alle CAWM-apparatuur en -infrastructuur geïnstalleerd en getest
JUNI 2019
Start LIFE subsidie
JULI 2018

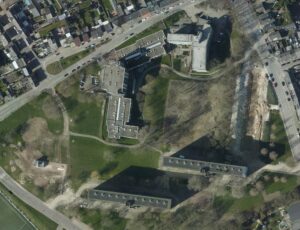

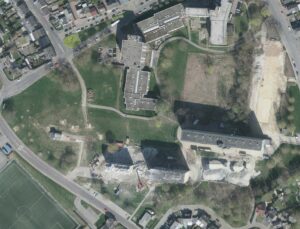

Situatie vóór de sloopwerkzaamheden
APRIL 2018

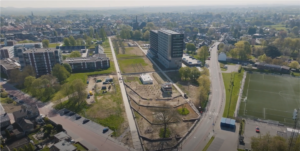

Vier verouderde appartementencomplexen bevinden zich in het toekomstige Superlocal-ontwikkelingsgebied

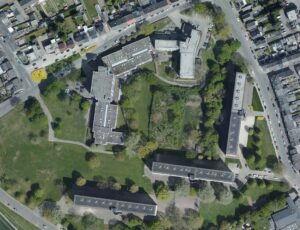

MRT 2015
